你知道这家的旧“房”改造有多难吗?

  我爱看一档名为《梦想改造家》的装修真人秀节目,因为它每期都会帮助一户有装修难题的家庭进行改造。新房经过长时间使用,会出现水电路老化、墙壁开裂、空间不足等问题,新房变旧房,这时业主需要对其进行再次装修,这类节目不仅有借鉴性,还科普了很多装修知识。

  同理,在数据中心领域,也存在着诸多旧“房”改造的需求,这里的“房”,指的是机房。在技术飞速发展的今天,大到500强企业,小到超市便利店,都跟数据打交道,随着数据量和新业务的海量增长,对于企业的机房或数据中心都提出了全新挑战,我们如何帮助他们改造升级呢?

  近日,笔者有幸来到了河南联通郑州第二长途枢纽局,实地探访了河南联通二长数据中心的旧“房”改造成果。那么,问题来了,其数据中心遇到了哪些挑战?改造过程中有哪些问题和亮点?最终取得了哪些成果和价值?下面我们一探究竟。

  旧“房”痛点与挑战

  河南郑州地处中原腹地,是连接东西部的重要信息枢纽,数据资源丰富。河南联通郑州第二长途枢纽局数据中心(简称二长数据中心),肩负着承载中部大区省分乃至全国5GC、IMS、创新业务和支撑客户河南IDC业务发展的两大重要任务,是中国联通在数据中心领域的重要布局。

  据河南联通高级工程师雷宇介绍,河南联通二长数据中心建设于2002年,随着业务的不断增长,部署传统小规模低功率机柜的老旧机房已不具备承接大规模计算、存储和传输业务的能力,同时,在国家碳达峰、碳中和战略的背景下,数据中心作为能耗大户,也肩负着节能减排的重要任务。

  据了解,河南联通二长数据中心改造中的痛点主要有以下几个方面:

  一、施工难:数据中心机房在13-15层,楼层很高(100米),给施工带来了较大难度;

  二、设备旧:机房建设已经超过20年,供配电、暖通等系统陈旧;

  三、机房空间紧张:机房空间有限,平均功率密度只有2kW,机柜功率密度低;

  四、耗电量大:仅仅依靠风冷空调来制冷,耗电量大,而且节能性差;

  五、管理弱:机房原有网络管理系统部署比较分散,同时缺少智能化管理手段。

  因此,河南联通二长数据中心已无法满足市场需求,改造为高等级、大规模数据中心的需求迫在眉睫。

  改造方案与亮点

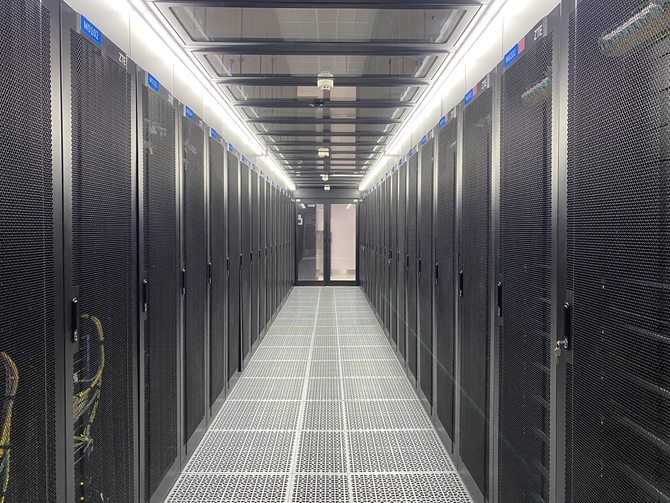

  为解决老旧机房改造的痛点,2021年起,中国联通河南分公司牵头,中兴通讯等多方合作,进行精细化机房勘察与方案评估,改造楼层高近100米,建设面积超9000平米,共计1420架标准机柜,可提供超6800kW IT负荷容量和1200G网络带宽规模。

  据中兴通讯数据中心中国市场总监马涛介绍,本次老旧机房改造解决方案具备五大亮点:

  亮点一、超高楼层改造样板点

  当前,数据中心机房对承重等均有更高要求。腾退改建楼层高,属于超高楼层改造工程,涵盖土建、装修、工艺、消防、电源、电气、暖通、弱电八大专业。

  项目牵头方组织专家论证,调阅土建结构竣工图,识别承重有限不利因素。依据现有楼层承重能力、设备承重需求和数据中心设计规范,对重点楼层重点区域,如电池室、变压器区域等,实施梁、柱承重结构碳纤维和钢板加固,达到机房承重目标,实现对现有数据中心机房的利旧,节约土建投资成本。

  最终解决了超高楼层机房改造的痛点问题,打造了超高楼层老旧机房改造样板点。

  亮点二、VRM智能空调节能降耗

  原二长大楼各机房所用空调均为“一拖一”式风冷空调,不仅能耗大,而且容灾性不足、易产生单点故障影响整体系统的情况,存在设备隐患。因大楼整体结构设计,室外机安装位置不足,导致原有室外机散热能力差、热场较为集中,遇到高温极端天气时,易出现同一区域内所有外机过压保护停机的情况,需对外机进行人工冲洗降温;不仅增加了运维成本,也增加了机房高温的隐患。

  结合实际情况,中兴通讯在项目中创新性采用智能双循环氟泵多联空调,该方案具有自然制冷、压缩机制冷、混合制冷三种制冷模式,空调群控系统可根据室外温度变化,自动切换制冷模式。较传统风冷空调能耗降低50%以上,实现数据中心PUE从原先的1.6X下降至1.3X,下降15%以上。智能双循环氟泵多联空调凭借其占地小、效率高、可靠性强等特点,适合在数据中心改造场景中推广应用。

  亮点三、iDCIM智能平台高效运维

  中兴通讯iDCIM数据中心智能管理系统通过对数据中心基础设施的统一监控、管理和优化,提供从规划设计到运营维护的完整解决方案,可全方位保证数据中心可用性,实现数据中心运维管理与运营管理的有机融合。部署iDCIM管理系统帮助二长数据中心机房提升20%资源利用率;增强运维能力,减少50%运维工时,实现高效低成本运维。

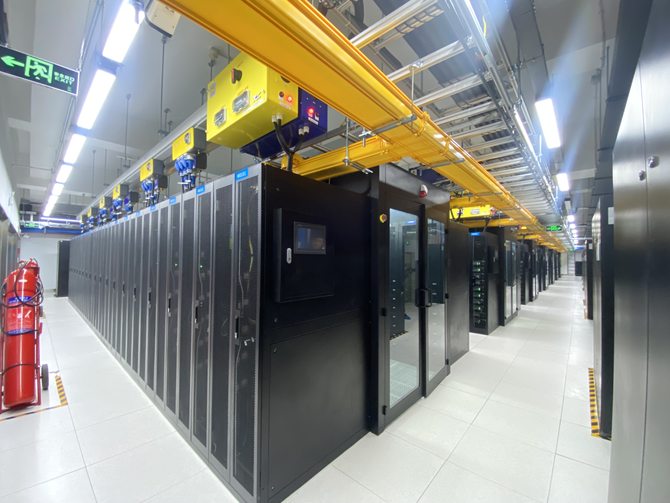

  亮点四、智能母线提高出柜率

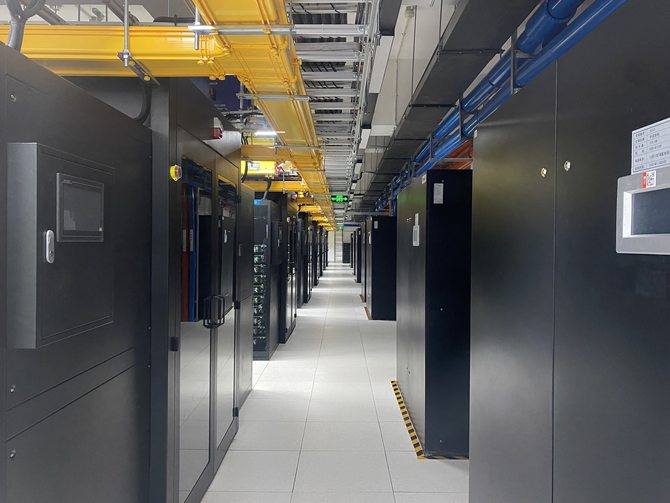

  针对机房空间有限,供配电、暖通等系统陈旧,能耗高这个情况,中兴通讯采用智能母线方案,模块化设计与装配,省去传统的列头柜。项目当前建设机柜总计1420个,部署智能母线方案后机房的出柜率提高约6%以上。随着出柜率的提高,联通每年可相应增加机柜出租收益。

  亮点五、数字化建设实现快速交付

  相比新建数据中心,二长数据中心建设项目对工程施工提出了更高要求,并且改造后的业务上线时间比较紧迫。因此,在项目土建期间,通过数字化建设措施缩短交付工期并确保交付质量。

  中兴通讯通过采用BIM、EMPS和全球一体化供应链数字化平台等数字化交付技术,极大缩短交付周期。实现一阶段项目456台机柜,70天的快速交付;二阶段项目964台机柜,5个月完成设备加电,交付周期比业界平均周期缩短20%以上,业务提前30天上线。

  建设成果与价值

  河南联通高级工程师雷宇表示,经过改造,数据中心在机房等级、网络部署、机房安全管理等方面有了质的提升。

  在机房能力方面,机房按照国家A级标准交付,可为政府、互联网企业等客户提供高可靠的数据中心服务;在网络部署方面,二长数据中心直连CHINA169骨干网络,提供高质量的网络应用、网络安全、流量分析、负载均衡、存储备份等服务;在安全管理方面,通过双路市电保障、冗余高压配电系统等方案,实现用电安全,保障业务不中断。

  此次成功改造极大增强了河南联通在通信基础设施的保障能力和数据服务能力,通过中国联通与中兴通讯的技术实力与成功经验,树立了数据中心改造样板点,为同类的数据中心改造项目提供了优秀的参考案例,同时能够帮助运营商提升中部地区5G网络质量,助力河南省数字经济蓬勃发展。

  写在最后,要知道,旧“房”改造项目比新建项目要更复杂。中兴通讯成立了专门的数据中心旧“房”改造技术团队,重点在项目方案前期帮助客户制定技术方案,并依托公司强大的供应链能力和工程交付能力,保障项目的安全高效交付。未来,笔者希望可以看到更多旧“房”改造的成功实践,为更多“业主”带来帮助。
