3毫秒,为什么让Google Cloud中断近15个小时?
3毫秒的电压跌落,对于普通用电设备来说几乎可以忽略不计。
但2026年7月16日发生在荷兰Eemshaven的Google Cloud事故告诉我们:一次3ms的上游电网电压瞬态,最终却演变成了持续近15小时的云服务中断。
本次事故真正值得国内数据中心行业研究和警惕的是:为什么一个毫秒级外部扰动,能够连续穿透电力、备用电源、配电、冷却控制、冷却冗余、IT保护和人工恢复等多层防线?
本次事故原因
先说结论:
首先需要知道,3毫秒只是触发器,而不是15小时事故背后的真正原因。
真正原因远比想象中要复杂,深入挖掘会发现,本次事故是由外部电网扰动与数据中心自身多个问题叠加,形成电力与冷却两条事故线路,并最终共同作用于IT系统。

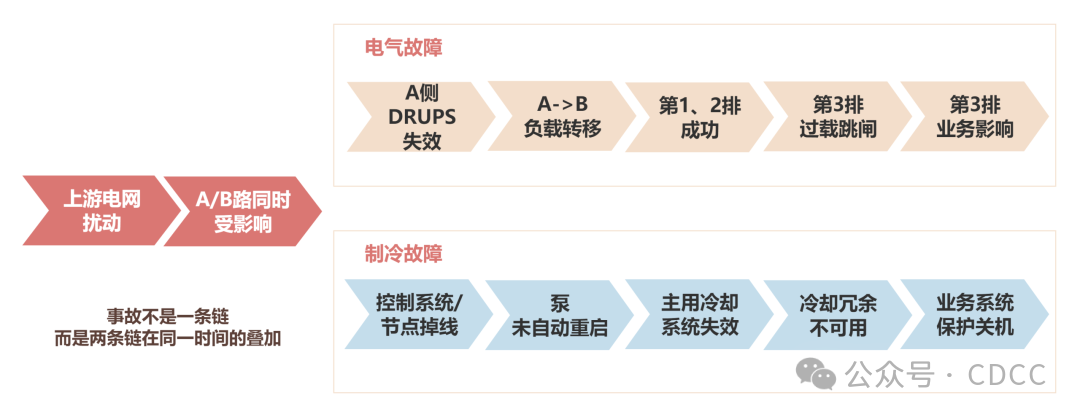

本次事故链路图
重点包括:
A/B两路市电存在共同上游
A侧DRUPS部件故障,备用电源未完整接管
实际IT负载部署与设计预期存在偏差
控制节点掉线,分配泵未自动重启
部分冷却冗余因已知施工不可用
可以看到,这些问题国内数据中心在运营中基本都存在,后面将带着疑问逐一解读。
本次项目背景
Google在荷兰运营着多个数据中心。本次事故发生在Google Cloud europe-west4-a环境,位于荷兰Eemshaven。
根据Google Cloud官方事故报告,受影响的包括GCVE、BMS和GCNV等多项业务,整体服务影响窗口达到14小时55分钟。
事故发生后,前期公开资料中有两个关键背景信息值得关注。
1. A/B双路市电上连同一变电站
公开资料显示,数据中心AB路两个连接均与TenneT的Robbenplaat 220kV变电站有关。从数据中心内部看,A/B是两条供电路径。但从更上游的电网来看,两条路径仍存在共同的上游依赖,可能只是两个不同的间隔。
也就是我们一直在说的“单节点”和“假双路”,这也是AB路同时受到电气扰动的原因。

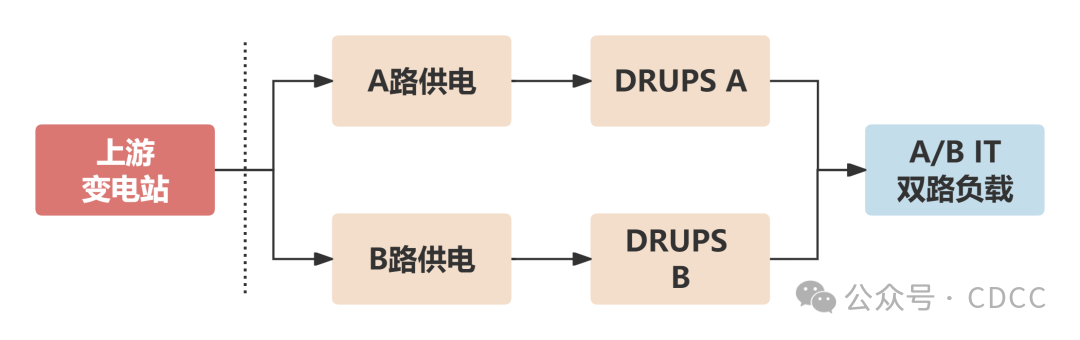

双路供电示意图
2.施工导致冷却冗余降级
事故发生时,数据中心正在进行已知施工。Google明确表示,冷却系统的冗余备用源当时不可用,这也是冷却系统整体失效的一个重要原因。但目前公开信息不足以确认施工具体涉及哪一套冷却设备。
事故过程深度解读
前面已经介绍,本次事故实际上存在电气和冷却两条故障线路。初期由于电气问题导致部分机柜掉电,后期由于冷却问题导致IT设备保护性关机。作为从业人员,面对本次故障,一定有很多疑问?
问题1:上级电网发生了什么?
Google最终事故报告给出了一个关键表述:“An electrical fault occurred on the utility grid upstream of the data center”,即数据中心上游公用电网发生了一次电气故障。
准确的事故链条是:上游电网发生电气故障→ 出现约3ms电压瞬态 → 数据中心侧保护动作 → 备用电源开始接管。
至于电网究竟发生了什么具体故障,目前公开资料并不足以确认。因此不能进一步断言是雷击、短路、线路故障、变电站设备故障或其他具体原因。
问题2:双路供电为什么没有挡住事故?
公开资料显示,数据中心原有一条375MVA供电线路,又新增了一条375MVA供电线路作为备用,但均与TenneT的Robbenplaat 220kV变电站有关。
这种供电方式可以防御单路线路、单路设备或局部故障,但无法天然防御共同上游故障。Google官方报告明确指出,同一个上游电压瞬态同时影响了A、B两路市电。
所以,虽然真实存在双路供电,但双路只是两个路由,并不是上联两个完全独立的变电站、电网。国内早期数据中心很多都有类似的假双路情况。
问题3:备用电源有没有接管?
正常情况下,即使市电受到扰动,也应该通过DRUPS等备用电源系统承接过渡供电。
本次事故中,B侧DRUPS成功接管;A侧则由于电气部件故障,未能成功接管。
于是事故从“电网扰动”升级为“电网扰动+部分备用电源故障”,A侧必须寻找新的供电路径。
问题4:事故初期为什么部分机柜掉电?
A侧DRUPS接管失败后,有3排机柜受到影响,需要将供电从A路转移到B路。
结果是:第1排和第2排转换成功,第3排发生过载保护断路器跳闸,导致两路电源同时丢失。
更准确的表述是:A侧故障后,原A侧负载需要由B侧承接;如果实际负载部署与设计预期存在偏差,B侧可能无法完整承接。
Google指出,相关原因与实际负载部署和预期部署不一致有关。这体现了“设计冗余”和“有效冗余”的区别。
举个例子:
正常部署:A路+B路<100%;
A路故障时:A路0%,B路<100%。
非正常部署:A路+B路>100%;
A路故障时:A路0%,B路>100%。
如果A路+B路实际负荷大于B路可承载负荷,那么故障转移本身,就可能成为第二次故障。这也是设计冗余和有效冗余的区别。
数据中心上架和运行过程中,电气运维专业不仅要关注基础设施情况,也要关注IT系统负载均衡情况。
问题5:事故为什么扩大了?
如果事故只停留在电力系统,影响可能没有这么严重。真正让事故进一步升级的,是冷却系统同时出现异常。
Google报告显示,在3ms电压瞬态发生期间,Chiller Controller掉线。这里需要注意:不是简单的冷机掉电,而是控制系统或者控制模块掉线。
冷机本身仍有电,但冷冻水分配泵没有重新启动,于是没有有效水流,冷却能力下降,数据大厅温度持续升高,最终超过44℃,服务器和网络设备开始陆续执行保护性关机,事故最终扩大化。
问题6:为什么没有第一时间手动启动泵?
事故发生后,最终通过人工将水泵从Auto切换到Hand模式,恢复水循环和冷却系统。16:24发生的事故,冷却系统直到21:05才完全恢复。
那么问题来了:既然人工切换可以恢复,为什么不是第一时间完成?
Google没有公开细节,是告警太多影响事故的判断,还是第3排断电运维人员都去抢通业务,还是安全联锁等原因,我们无法判断,还需进一步调查,但从Google整改计划的指向性似乎能看出一些端倪:
电力事件监控
冷却异常早期告警
热失控自动关机
重大事件人员可用性
应急手册
联合演练
这似乎说明:运维管理从发现、判断、应急到联动都存在一些问题,而不只是冷却控制系统的冗余与恢复机制需要重新审视。
问题7:为什么备用冷源没有起到作用?
正常情况下,即使主冷却系统出现问题,还应存在备用冷却能力。Google明确表示,因为设施正在进行已知施工,冷却系统的冗余备用源(并没有说明是哪一套)当时不可用。这意味着事故发生时冷却系统处于冗余降级状态。
目前公开资料不足以确认是2N降为N还是N+1降为N,也不足以确认施工具体涉及哪些具体设备。只有公开资料显示Google在Eemshaven的Oostpolder区域确实正在推进扩建项目。
这意味着,整个施工阶段数据中心的冷却系统都处于降级状态,这也是很多数据中心的常态,也是最容易被忽视的状态,包括:
设备维护
配电检修
UPS维修
蓄电池放电试验
冷机维护
控制系统升级
扩建施工
问题8:为什么冷却恢复后业务不能立即恢复?
这是很多非数据中心行业人士最容易误解的一点:基础设施恢复不等于业务恢复,业务恢复本质上是一个多系统、分阶段的恢复过程,需要经历电力恢复、冷却恢复、环境恢复、网络恢复、存储恢复、计算恢复和业务恢复等多个阶段。

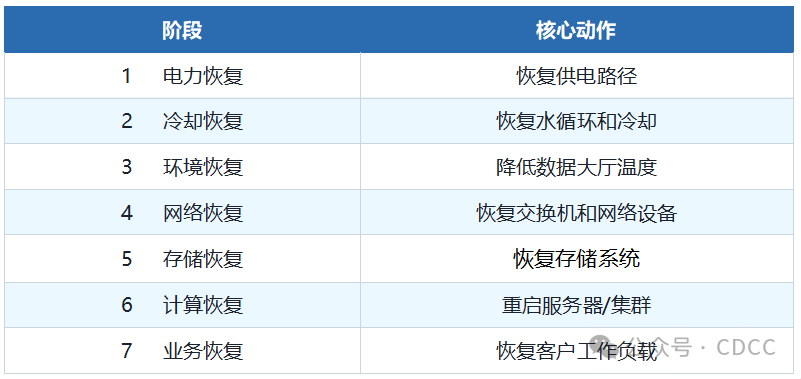

数据中心业务恢复过程
即使是第3排发生的保护性跳闸,恢复时也需要多个环节的确认。必须先确认故障已经消失,否则强行合闸可能导致再次过流、再次跳闸,甚至设备损坏。
因此,一个毫秒级事件可以产生小时级恢复。触发时间很短,但恢复过程本身可能非常长。
事故根本原因
本次事故看似简单,但实际是一次非常复杂、多种因素造成的连锁事件,完整的事故链如下:

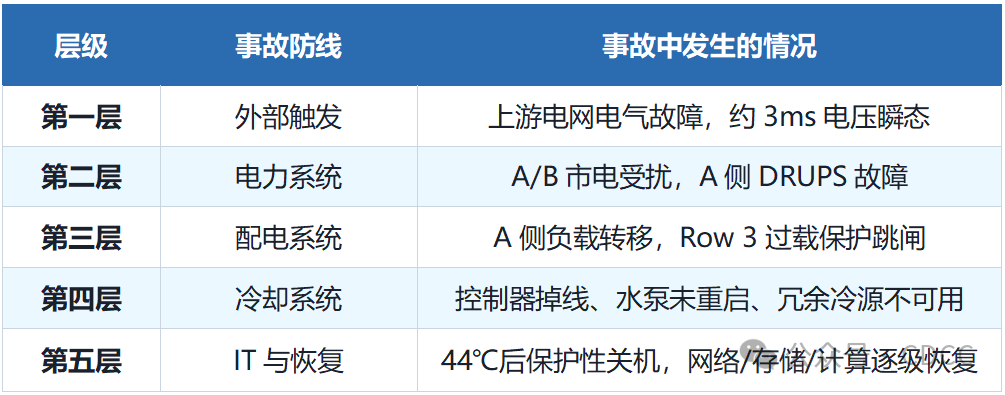

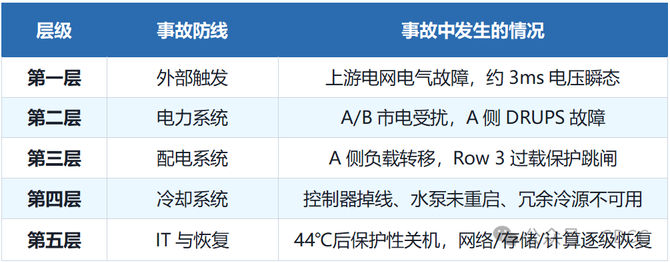

本次事故防线分层
真正的冗余,不是设计图纸和现场有多少套设备,而是在最坏的那个时刻,有多少真正可用。
这起事故真正值得记住的,不是3毫秒导致Google宕机15小时,而是一次毫秒级外部扰动如何通过多个系统的连续失效,最终演变成小时级业务中断。
