从片级摩尔定律,到系统级摩尔定律,IT发展一日千里,从云计算到边缘计算,Bit高歌猛进,穿透每个组织和家庭。作为支撑Bit流转动力的Watt系统,华为有哪些敏捷建设的理念与方案?本期#Σco时间#华为网络能源中国区总工张广河透过场景看方案,随着Bit找Watt,与行业专家一起研讨ICT敏捷供电的思路。
华为网络能源中国区总工张广河
我们所面临的时代——Bit兴起
第四次工业革命正在到来,技术进步驱动全球发展,ICT是可持续发展的领先指标,同时也是Bit兴起的核心动力。

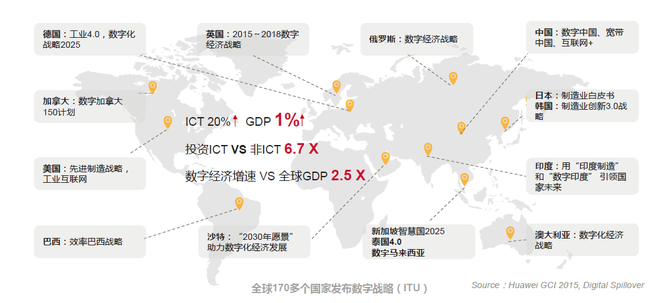

有数据显示,全球170多个国家发布数字战略,数字经济已经成为新增长模式。
不仅如此,目前产业周期正在进入各行业开始数字化的信息化周期,企业面临的共同问题是如何跨入数字化产业周期,这给产业数字化带来了更多新机会。
5G商用加速正驱动下一波智能联接革命;摩尔定律重构,计算进入多样性时代,计算正逐步打破数据中心边界。还有数据显示,2025年将给智能经济带来23万亿美金的新增长空间。
我们所面临的问题——Watt速建
从Watt到Bit,力量与智慧交相辉映照亮时代。据张广河介绍,Watt速建分为两大类场景,即基地速建和边缘速建。标准化和模块化是敏捷速建基础设施的基础。
这里分享一些领先的优秀案例供参考:

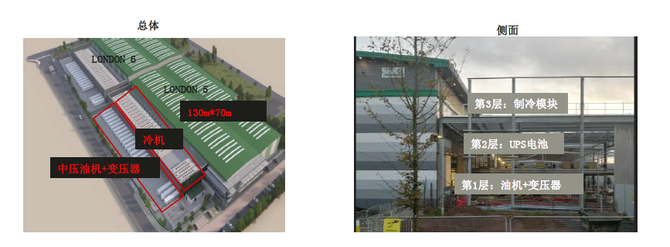

英国某DC:层钢架构,模块化供电、模块化制冷。建筑主体采用双层钢架构,钢架构室内含DATA HALL、UPS、配电;油机、变压器、锂电池,采用集装箱置于室外,制冷模块置于第3层钢平台。

爱尔兰某DC:钢构式大平层,AHU模块制冷。一层IT+AHU隔间+楼顶的假三层钢构;66台直通风AHU。

亚太某国:钢构+预制电力模块+制冷模块。大平层架构,模块化分期部署;钢架构建筑模块+室外电力模块+AHU模块;高压环形模块化;电力模块;IT区域;顶置AHU。
以此为鉴,针对大型DC速建,华为拥有三大产品法宝:
大型DC速建产品法宝1:电力模块,全链融合,“撬块”式安装

大型DC速建产品法宝2:间接蒸发冷却,7合1,极简运维、高效节能

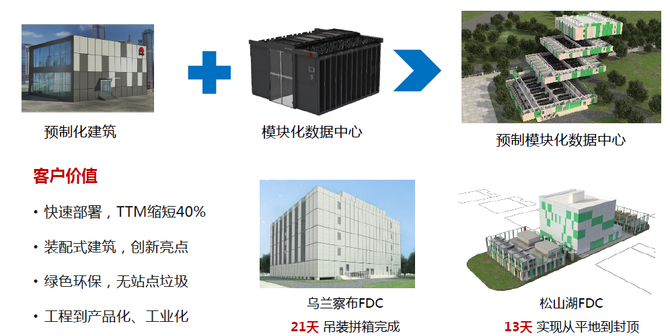

大型DC速建产品法宝3:预制模块化,工程产品化,设备即建筑
说完基地速建,我们再来聊一聊边缘速建。那么,边缘计算究竟在哪里呢?
银行数据机房:一级分行---二级分行---营业网点机房;
邮政局数据机房:邮政局机房---邮政局分局---邮政网点机房;
医院数据机房:卫生局机房---医院机房---社区医院机房;
公安数据机房:公安局机房---公安分局机房---派出所机房;
消防数据机房:消防局机房---消防分局机房---消防站机房;
等等等可以说边缘计算无处不在,但随之也带来了诸多挑战:交付慢,房租贵,运维难。
伴随着5G业务的蓬勃发展,我们认为,新时代的DC将会有三大特点:全智能,分布式,算力/AI下移。
首先,从数据中心网络的演进来看,伴随着IP技术,构筑起了全IP的数据中心网络,伴随着云技术的发展,构筑起了全云的的数据中心网络,那么伴随着AI技术的发展,必将构筑起全智能的数据中心网络。
其次,从数据中心的部署架构来看,会从原来的云-端架构,逐步调整为云-边-端架构,这主要是由于5G的低时延,超带宽,以及成本等因素的考虑,当然也有隐私安全等考虑,换句话说,就是从原来的集中式架构逐步转变为分布式数据中心架构。
最后,从算力和AI来看,这部分能力需要逐步下移。因为伴随着全智能和分布式数据中心,从最终效率来看,下移算力和AI是最优的一种选择,也是匹配5G业务需要的非常好的方式。
ICT下沉边缘,还会面临多制式和环境复杂性的挑战:行业站点数字化加速,业务融合,边侧、末端承载更多功能,需承载更多业务设备。同时,行业站点设备供电制式不再是单一的48Vdc 或220Vac,供电制式更复杂,设备形态更加多样化。
应对以上挑战,针对边缘站点速建,华为拥有六大产品法宝:
法宝1:中型微模块,支持快速部署,柔性扩容
法宝2:一列一站点,小型微模块

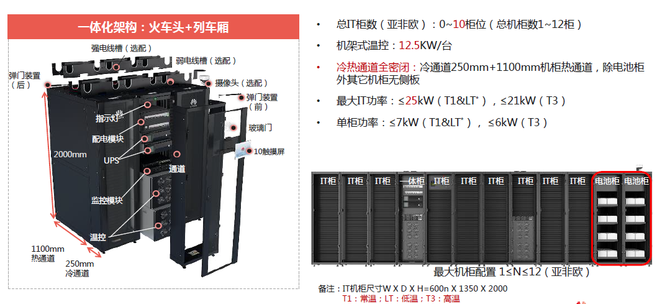

FusionModule800是针对于1~12柜的一体化解决方案,方案采用火车头+火车皮的架构。
火车头就是其综合柜,中间的这个机柜我们通常叫做冷电控一体化柜或基础设施一体柜,因为各个子部件都是模块化结构,结构紧凑,所以能够一体化集成配电、UPS、监控、温控在一个机柜内。一体柜两侧可灵活扩展设备柜,达到灵活扩展机柜的目的。火车皮就是IT机柜,网络柜,电池柜等,可在综合柜两侧灵活扩展。
典型配置,快速获取,标准交付

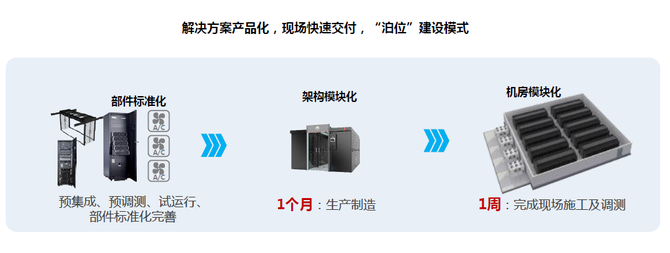

为满足客户海量网点批量复制,批量改造的诉求,FusionModule800采用典型配置的销售模式,将解决方案产品化。您只需要知道你的设备总负载大小,以及温控和UPS是否需要冗余设计,电源输入是否需要双路,仅需知道3个参数,你就可以根据您的需求在这8种典型配置中选择对应的一种,因此,客户的技人员不需要专业技能也能轻松的配置选型。
同时,我们的设备都是在工厂预装、预调试。将工程交给了工厂,将盒子化的产品交给客户。标准化产品,杜绝了现场的工程交付。1个机房建成,其他机房直接复制即可。
4小时搭建,2天业务上线,节省安装费用6400元/套
搭建也比较简单:FusionModule800采用冷电控一体化预集成的设计理念,一体化集成ATS/配电、UPS、监控模块、机架式温控在一个机柜内,现场安装仅需4个小时,考虑工程桥架安装及温控保研,2天就能够实现业务上线。所以FusionModule800提供的是一站式交钥匙工程。
而传统机房是部件分批到货,到货时间不统一,施工进度严重依赖于部件到货时间,现场安装又比较复杂,耗时耗力,800安装费用相对传统解决方案一般能够节省6000多,对于代理商而言,节省了不小的一比开支。
不仅如此,传统小型机房是现场组装,所以无法测试评估整个方案的可靠性。但是FusionModule800将温控、ups/配电、温控集成在一个柜内,整机通过安规、EMC等严酷测试,并获得CE证书,ROHS,REACH证书。
基于这个优势,我们可以实现2天快速交付及整机CE证书,从而打击攒机无证书,交付慢的劣势。
法宝3:一柜一站点,微型边缘站

法宝4:一箱一站点,预制单箱移动数据中心

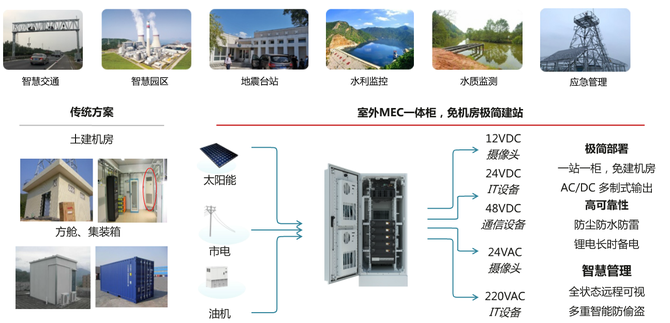

法宝5:一柜一站点,室外MEC一体柜

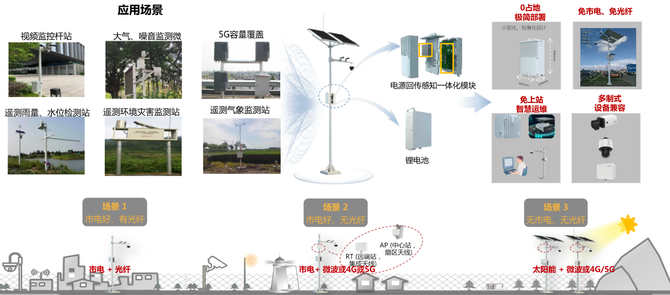

法宝6:一杆一站点
基于数字化、网络化、智能化技术,华为ICT能源基础设施快建方案以智能微模块为单元,满足从分支机构到总部数据中心的需求,让数据中心基础设施更加简单、高效、可靠。
